Работы в котловане в сезон дождей

Возврат к списку

Лето 2020 года в ЦФО выдалось дождливым, поэтому многие застройщики столкнулись со сложностями при проведении земляных и фундаментных работ. В данной статье рассмотрим опыт одного из наших заказчиков, на площадке у которого мы осуществляли удалённый авторский надзор и консультировали, как справляться с подтоплением котлована.

Исходные условия:

  • Грунты - супеси и суглинки с включением песка, с высоким УГВ (около 1,5 метра от уровня поверхности грунта);
  • Участок на небольшом склоне, ближе к подножью, поэтому при дожде вся влага стекает на участок заказчика;
  • Планируемый фундамент - УШП;
  • Интенсивные дожди и ливни, почти каждый день в течение 1,5 месяцев (июнь-июль).
В итоге, сняв с помощью трактора почвенно-растительный слой в пятне застройки, заказчик после дождя увидел такую картину:

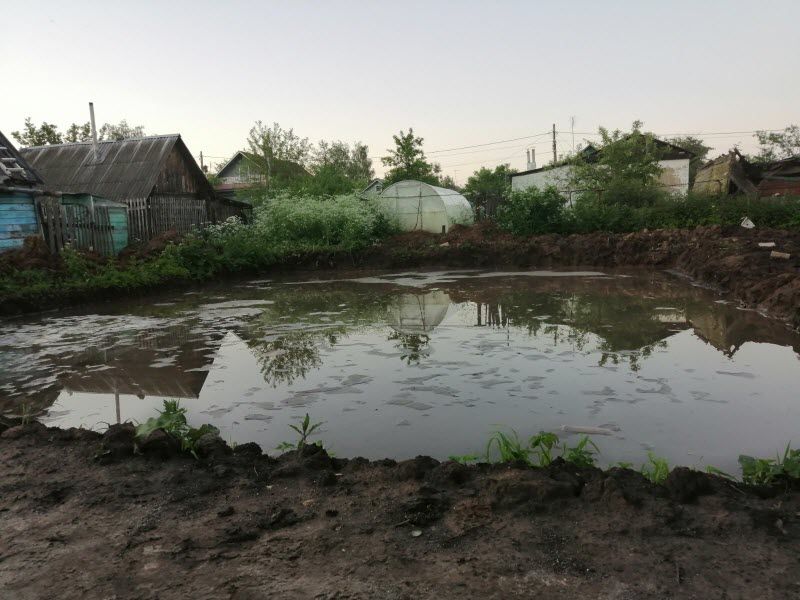

Котлован после дождя.jpg

Рис. 1. Котлован после дождя.

После такого замачивания начало раскисать дно котлована, верхний слой грунта основания превратился в жижу.

Ниже описание, как боролись с этой проблемой.

Устроили яму для откачки воды:

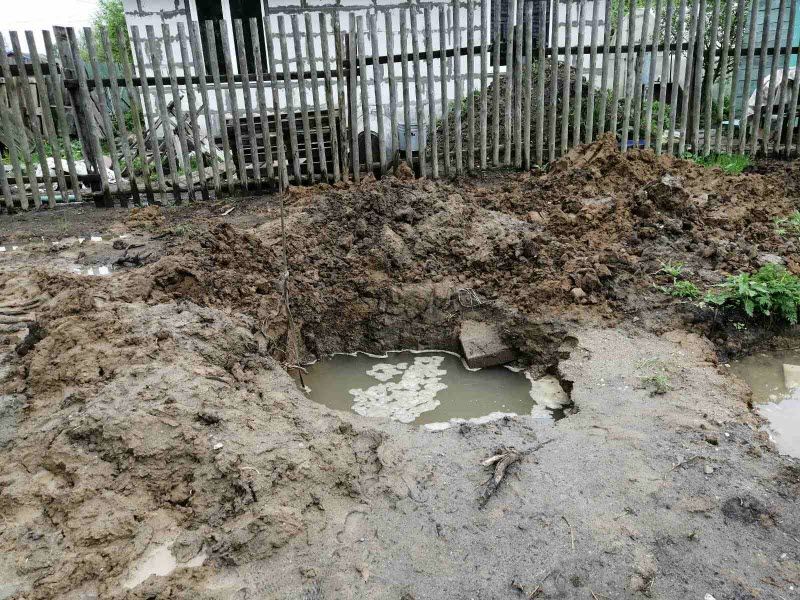

Яма для откачки воды.jpg

Рис. 2. Яма для откачки воды.

Рядом с котлованом выкопали яму, дно которой было ниже котлована примерно на 30-40 см. В неё опустили дренажный насос и таким образом откачивали воду, которая  отфильтровывалась через небольшой слой грунта между котлованом и ямой.

Ещё более лучшим решением было бы устройство дна котлована с небольшим уклоном и установка в самой нижней точке приямка для насоса прямо в котловане, но после того, как уже сделанный котлован затопило, яму можно было сделать только сбоку.

Откачав воду, прямо на верхний раскисший слой грунта была насыпана подушка из щебня, толщиной 150-200 мм с уплотнением вибротрамбовкой:

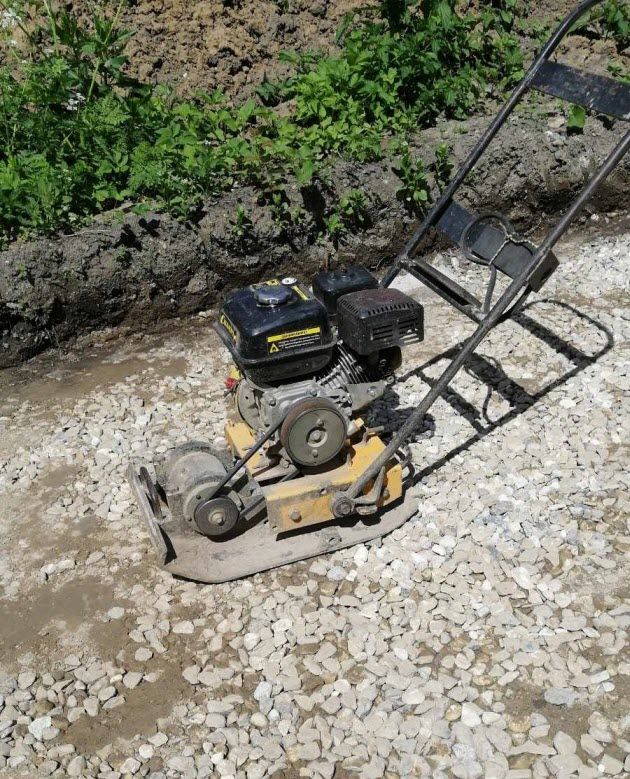

Уплотнение подушки виброплитой.jpg

Рис. 3. Укладка щебня с виброуплотнением.

Щебень с трамбовкой эффективно расклинил грунт раскисшего слоя, укрепив его.

Ввод коммуникаций.jpg

Рис. 4. Гильза вода водопровода.

Через неделю основание фундамента имело такой вид:

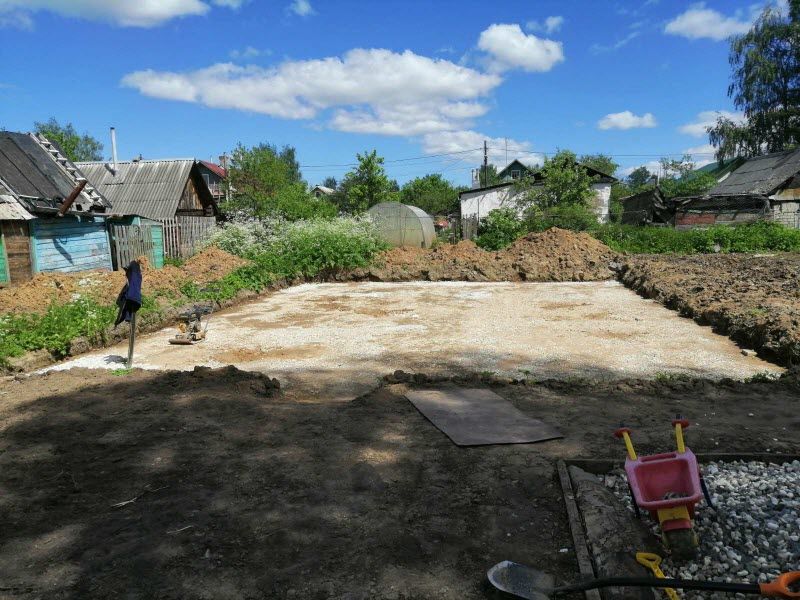

Готовая подушка.jpg

Рис. 5. Полученное основание фундамента.

После проведения указанных работ, даже после сильных дождей основание имело высокую прочность и стабильность, позволяя осуществлять следующие этапы работ без оглядки на погоду. Яму для откачки воды не засыпали до окончания фундаментных работ, периодически откачивая оттуда воду.

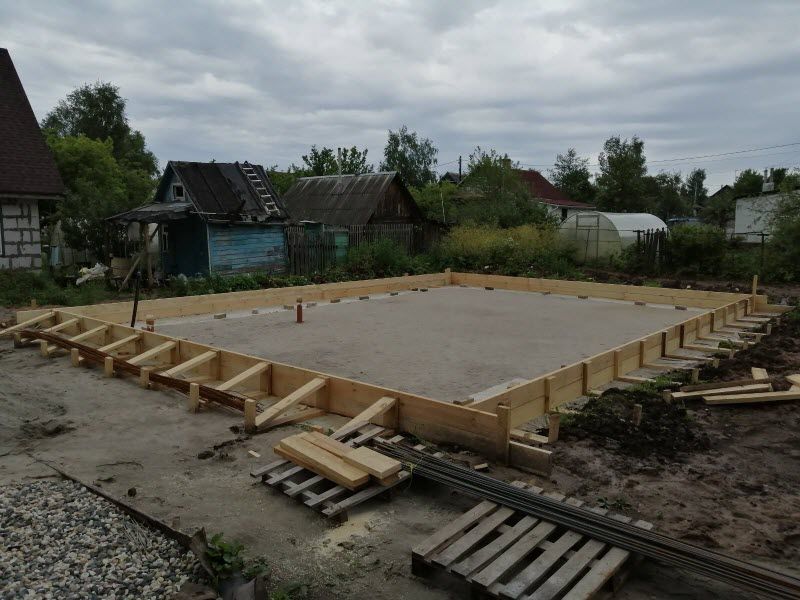

Опалубка для УШП.jpg

Рис. 6. Установлена опалубка.

Армирование ребер УШП.jpg

Рис. 7. Армирование ребра УШП.

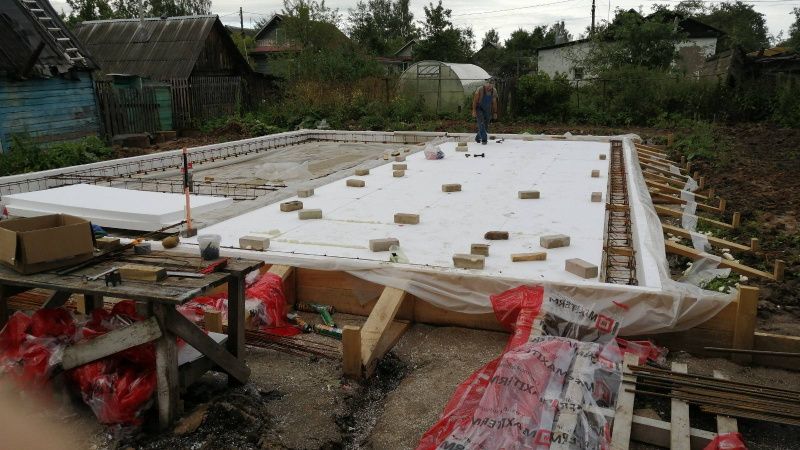

Процесс укладки утеплителя.jpg

Рис. 8. Укладка утеплителя.

УШП готовое.jpg

Рис. 9. Готовая плита УШП.

Готовая коробка

Рис. 10. Коробка здания.
